〔中央社〕新北市環狀捷運新店機廠用地新店十四張,家族宗祠文化遺跡面臨拆除,市府文化局13日將前往會勘。市長朱立倫表示,其他捷運線也都面臨類似案例,但不會影響捷運興建進度。
捷運「3環3線」是朱立倫的選舉重要政見,捷運環狀線徵收新店十四張農業區,為捷運機廠與車站用地,但用地內有劉氏、陳氏、林氏古宅,劉氏家族宗祠等文化遺跡,還有具人文意義、見證漢人發展的歷史老街。
劉氏祭祀公業代表劉啟群今天表示,十四張聚落是目前大台北地區唯一保留完整的農業散村聚落,對瞭解大台北地區自清朝以來,渡海到台灣開發的脈絡,有重要歷史價值,為北台灣罕見。
新店大坪林劉氏家族,持續250年的發展與變遷,也是清代大租戶,開墾台灣北部的典型,其中,劉廷玉是清法戰爭時,立下顯赫功績的台灣歷史重要人物之一。
祭祀公業希望保留百年的「劉利記公厝」,合併其餘4個公園綠地,成為有人文價值的「十四張聚落」文化公園,延續景美人權文化園區,讓交通與歷史共存。
劉啟群表示,地方民眾建議,希望將環狀線捷運機廠,移到規劃中的捷運新店安坑線機廠,也有利於新店安坑二叭子地區發展,不但讓安坑線提前開發,也解決環狀線機廠爭議,可謂雙贏策略。
新店機廠的用地爭議,恐影響朱立倫的政見實現進度,朱立倫受訪時表示,他不擔心保存宗祠會影響捷運進度,也不會重演捷運新莊線與樂生療養院古蹟保存的翻版。
朱立倫說,其餘萬大捷運線或環狀線等陸續開發時,也會發生類似新店十四張的情形。他說,家廟宗祠的保存,與樂生的非政府組織外力介入,情況完全不同。
朱立倫表示,「3環3線」捷運路線,都會在他4年任內動工,雖然任務艱鉅,但攸關重大交通建,且打破以往以台北市為中心的輻射交通網,串連大台北都會交通,對於明確的目標,會要求市府團隊努力達成。
朱立倫強調,3環3線自償不困難,也不會是錢坑,市府成立軌道發展基金,透過後續土地開發效益挹注,將可以減輕市府財政負擔。
-----------------------------------------------------------------------------------------------------------------------------
舊台北城的範例
這約1898年至1904年完成之地形圖

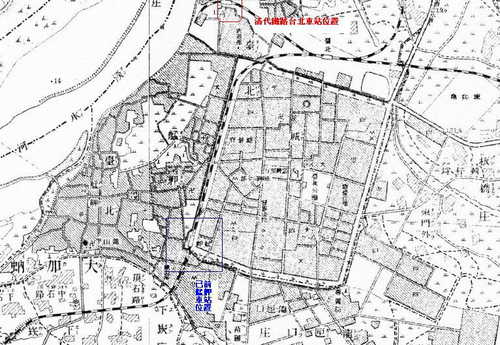

紅色方框是清代鐵路台北車站,
藍色框是清代鐵路艋舺車站

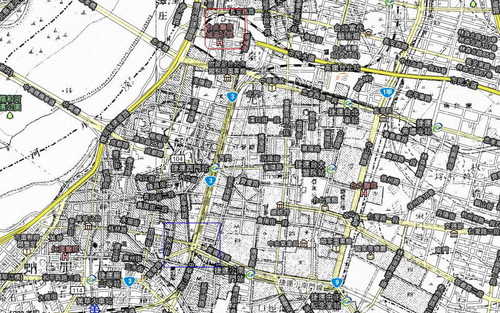

上圖套上google今日地圖就成下圖

證明
紅色方框是清代鐵路台北車站是在俗稱中興醫院的位置,
藍色框是清代鐵路艋舺車站是今愛國東路及中華路交叉口,即以前中華路平棟以南個大平交道
結論:艋舺車站 與今萬華車站差很遠 ,今華車站下不會出現清代鐵路出站文物 <---好無聊的答案
-----------------------------------------------------------------------------------------------------------------------------
三峽地圖古今對照

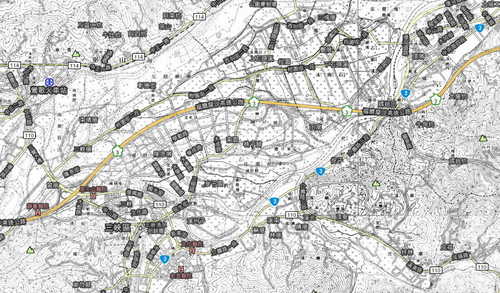

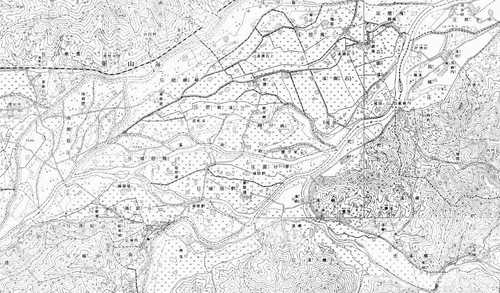

這約1898年至1904年完成之地形圖

上圖套上google地圖就成下圖

-----------------------------------------------------------------------------------------------------------------------------
放大後之成果,北大社區古今對照圖

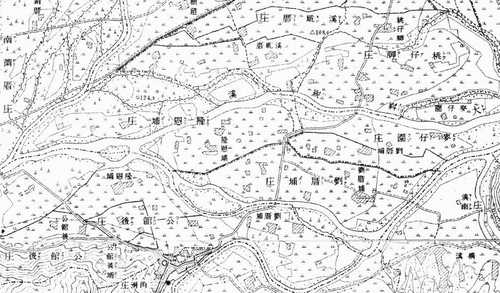

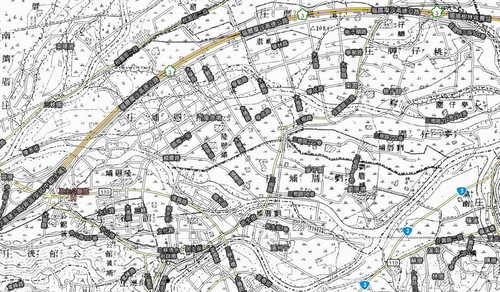

這約1898年至1904年完成之地形圖

上圖套上google地圖就成這下圖

大家可比覺較一下,想想你家是否位於107年前之河道上?
你現在的家大約在107年前的哪裡?
即今天大漢溪有兩條大支流匯(氾濫)至三峽溪,我有找到被沖刷到下游的墓碑,在此特地拜拜一下才敢照
這些坐標比對是很精準的,如鐵路大致不變,山之最高點及稜線最100年幾乎不變
拿到的資料是必依據三角測量法而繪的地圖,官方的最好,航照圖也不錯,幾乎可找到老記憶的位置;1904年完成的古地圖,依我套繪google 今日地圖在板橋三鶯樹林土城部份約最大20公尺誤差
-----------------------------------------------------------------------------------------------------------------------------
本人不才,等一下我要來考古一下參三峽的歷史地點,免得又像萬大線植物園站還有文化層,
還有些畫捷線的,要考慮一下台電於介壽路旁的一變還是二變電所位置
要等一下,改日去拍正在施工環狀線第一階段的變電所給大家瞧瞧,所謂的打戰要糧草先行是如何搞法,
被騙了還不知道,因為小弟已經孤臣無回天之力,寫了真相,有時大家會選擇失意,有些辦法根本行不通,
因為要搞捷運必須有些讓步,不是大聲全拿,世界不是這樣運作,有些牌是要做給別人,只是大家不願做一個好牌換捷運的利益,我又不站長板主或里長,改天寫寫要如何運作這些牌...
明明人家的籌碼只有這些,如何去騙比較多籌碼比較重要,一些人想不通其中的奧秘,,我又沒決定權,有時覺得熱心被人罵,乾脆不管事,搞起清談起來........................即地理考古
弄個圖看起來太小,改日在把清談即地理考古所知,一一上報
-----------------------------------------------------------------------------------------------------------------------------
寫一下新莊線開工日期
CK570C區段標:台北橋站、菜寮站、三重站,開工日期:91-05-23
CK570D區段標:先嗇宮站、頭前庄站、新莊站,開工日期:90-08-17
CK570E區段標:輔大站、丹鳳站、迴龍站,開工日期:90-09-20
蘇縣長(86年 至94年1月,責任二年半), 周縣長(責任四年),朱縣長 (責任半年),,已經是三朝了
更誇張一標-> CK570J區段標:新莊機廠,開工日期:97-11-26 <-周縣長政績,有捷運卻沒這,要人家捷運列車晚上睡哪?列車保養、修復要再哪?員工調度,洗車??? 台電電塔又不是隨便遷即可,都有電容量設計,一變或二變如何遷線都已經過細部設計了,還拖拖
這就是不會運作這個世界的結果.............主變電站是位於機廠站,如果不這麼做的話,輔大站以東還要加主變電所,還台電找二變有沒有滿載的問題? 還要找變電所的地(預期鄰居會抗議),而且大家都不知道站體的電和列車的電視走不同迴路,有時列車變電所距離軌道不能太長的問題,一弄整個新莊線到今日(100年6月未完工)
-----------------------------------------------------------------------------------------------------------------------------
改天寫寫如何改變捷運路線的奧秘-->這是已運行的某線篇-->是用高明工程技術方法
台中捷運已被開工,您知道嗎?台中文心北屯線IJXX01/IJXX02管線遷移標 進度已經12.87%,
台北捷運四大土木工程處很有可能接手台中文心北屯線,大家不著急嗎?
因為三鷹線要有人監工,到時有經驗的人都只剩四分之三,萬大及環狀線(二條工程線)也要有人監工,到時人哪來?
還有1.民生汐止線,2.南北線,3.環狀南北線,4.社子天母,5.安坑,6.信義線東延至中強公園(尾儲車軌帶),三英線加上延伸八德市線 <--共七個工程線,監工人力哪裡來?
不知這是朱縣長的開工法是移移樹,牽地下管線,非主要土木部份,都可說得通,而且用不了支出什麼經費,當然老神在在
周縣長被開工應該是環狀線是某連續壁工程,
環狀線主標之一土木工程環狀線第一階段之CF650標,於今年5月18日簽約,應該還要簽一或二個主標,環狀線第一階段才簽完,這個主要土木工程摽,未被開工剪綵中 ,待人認領
