100/03/23
報告最新工程進度:
1.0317已正式與廠商終止契約,刻正進行結算作業。
2.廠商目前算相當配合,已定0330辦理驗收。
3.同步進行重新設計與發包作業,清明節建築師事務所加班,假期一過,馬上審預算書圖。
4.目前仍力拼0831前,先完成「I棟」(即有天窗那棟,俯瞰像n字的)校舍,
但必須在4月底前發包出去才有可能,請大家協尋訪託優良廠商。
5.今天營造廠的下包到議會向林國春議員陳情,媒體也到場採訪,感謝記者朋友幫忙。
一有進度,會立即向大家報告,請大家專注教學與班級經營就好。
校長祝福您
100/03/18
辛苦的桃子們:
校務評鑑加上工程停工,讓大家吃足苦頭,
今天算是很長一段時間以來,稍微開心的日子了!
七位委員雖然指出我們許多不足之處,
但對我們的努力讚譽有加,
並且一致覺得:桃子腳是一所有生命力的學校,
校長剛好一直都在強調:生命力才是最大的競爭力!
我們的方向備受肯定,接下來要更踏實地經營。
感謝大家半年來投入的無數心血。

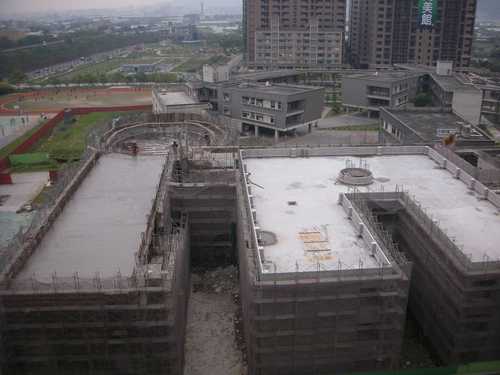

工程方面,今天也有關鍵性的進展
:J棟三樓終於灌漿完成
今天一早,聞風而來的版模工就在工地門口集結
群情激憤,場面一度無法控制,尹章會長也緊急到場協調。
後來突然開始下小雨,好像是老天發起灌漿令
(下小雨是灌漿最好的天氣)
受到鼓舞,我們態度也轉趨強硬,非灌不可!
立即和鴻哲主任連手阻擋版模工的廂型車,逼他們退場
同時幫浦車進場開始接管,攪拌車陸續開至
8點53分沙漿終於自管口流出,灌漿開始
鴻哲主任堅守至13時28分,回報灌漿完成。
今天非灌不可的原因是:
1.協調再協調,下包還有下包,沒完沒了,忍耐已到極限。
2.鋼筋版模已經閒置兩個月,再放下去安全堪虞。
3.樓版沒有灌掉,小包永遠以此威脅,影響後續結算作業進度。
4.灌好後,就不再怕風吹日曬或被竊、被毀。
5.賣相大好,後續廠商較有意願進場承接。
所以,今天真是取得一個關鍵性的進展!
另外,大家也很關心演藝廳鋼樑被拆走的事,
說明如下:
1.鋼樑學校尚未付款,所以尚屬營造廠和鋼構商的債務關係
2.鋼樑如未拆走,結算時,學校必須計價給營造廠,但營造廠並不會把錢給鋼構商,所以鋼構商急著拆。
3.鋼樑拆走後,學校反而不用負保管之責,而鋼樑也不會風吹日曬。
4.下一包營造廠,應該還是會先考慮用這批現成的鋼樑,屆時再安裝即可。
下週一,教育局中教科要再到校,現場實勘並討論應變之道。
家長會尹章會長,也積極在與議員及龍埔小溝通。
四月九日是原訂開小一說明會的時間
希望到時會有更好的結果來向大家說明
接下來要開始進行繁忙的結算作業
工程進度暫時為大家報告到此
公務體系的事,校長會全力去處理
校長也不是好說話的人,會力爭到底
不只開學,校長還很盼望演藝廳可以如期開廳
(燕尾服都準備好了)
家長社區可以幫的,還是協助訪求優良廠商勇於進場投標
大家分頭並進
週休二日,大家休息一下
大家都辛苦了
校長感謝您
