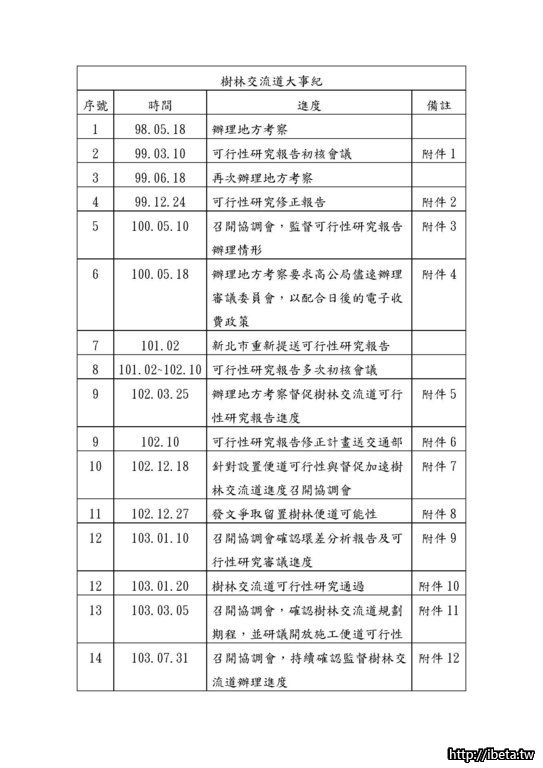

由於8/15第一次環差審議未過,但終於11/12第二次環差審議通過,因此交流道動工時程些許延宕,目前預計今年12月工程發包、明年2月動工,總經費6.37億(工程費5.5億),動工後約8個月、最晚明年10月前設置北上臨時匝道讓民眾得以通行,以下為近年來樹林交流道相關說明資料:

黃志雄&洪佳君 發表於 2014-10-31 10:47:42

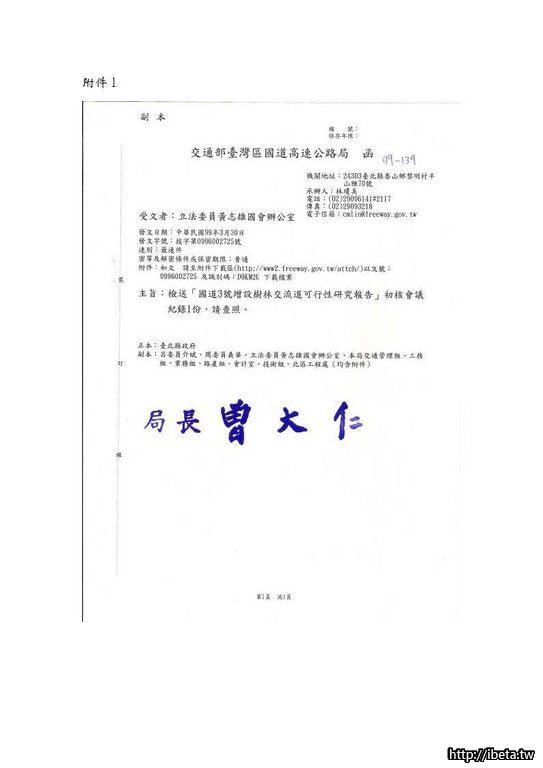

您好!樹林交流道設置、臨時便道開闢皆已與相關規劃單位溝通協調確認,而環差審議10/27通過,送11/12大會確定;細部規劃設計於11月中旬審議完成,成立預算進行工程發包預計1個月,若ㄧ切順利,預計12月動工,明年年中開闢臨時便道
大哥大 發表於 2014-12-14 13:44
喂!喂!喂!你累不累啊!選都選完了,你還在搞這個,難道台灣除了藍綠沒甚麼能談的了嗎?
你真要扯這個,那我 ...
arrow 新聞稿
*日期:2012-04-07

*標題:樹林交流道 評估3方案 103年通車
*內容:
2012-04-07╱聯合報╱第B1版╱新北市.運動╱記者劉崇如∕樹林報導
樹林交流道 評估3方案 103年通車

樹林、柑園及北大地區居民引頸期盼的「樹林交流道」日漸成形!新北市長朱立倫昨天到樹林收費站勘查增設交流道的位置和周邊環境,預計今年7、8月定案,若進行順利,預計103年8月完工通車。
樹林、三峽地區人口發展快速,為解決交通問題與兼顧都市發展,國道三號增設「樹林交流道」是當地居民的共同期盼。

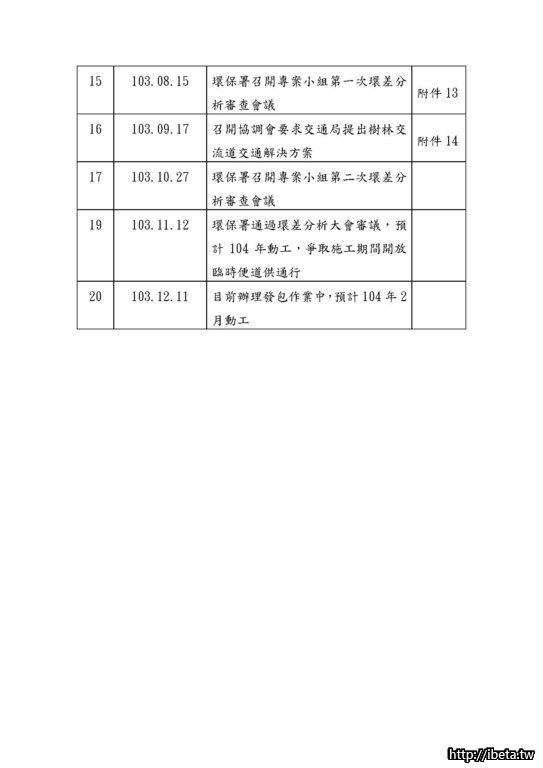

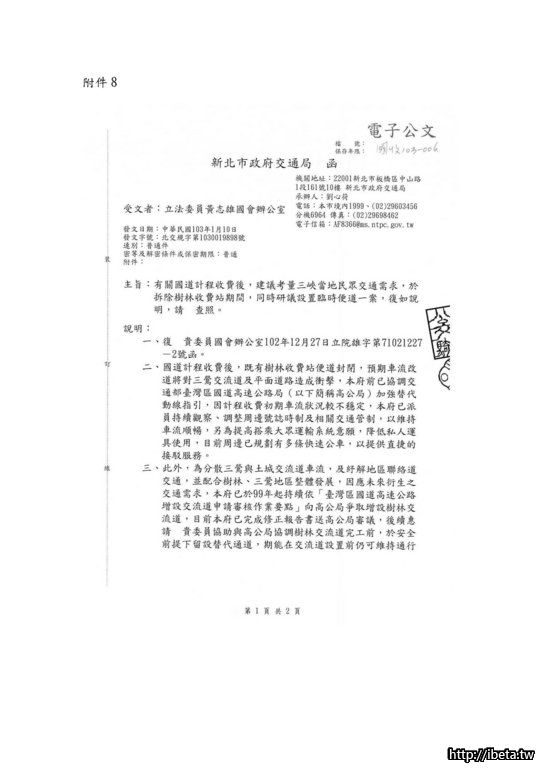

朱立倫說,市府從99年起規畫增設「樹林交流道」,配合交通部102年實施國道里程收費,樹林收費站廢除後改設交流道可行性大增,今年報交通部定案後開始進行土地徵收等作業,預計102年施工、103年通車。
交通局長趙紹廉說,樹林收費站周邊人口約8.2萬人,目前樹林、三峽地區民眾大多利用三鶯交流道及土城交流道進出國道三號,繞道使行車時間增加,造成不便。
交通局設計3種樹林交流道方案,分別是利用收費站原有地設平面匝道、新增用地設置部分苜蓿葉型交流道,或新闢連絡道路。3種方案經費不一,施工期間影響範圍也不同,各有利弊,仍需評估。

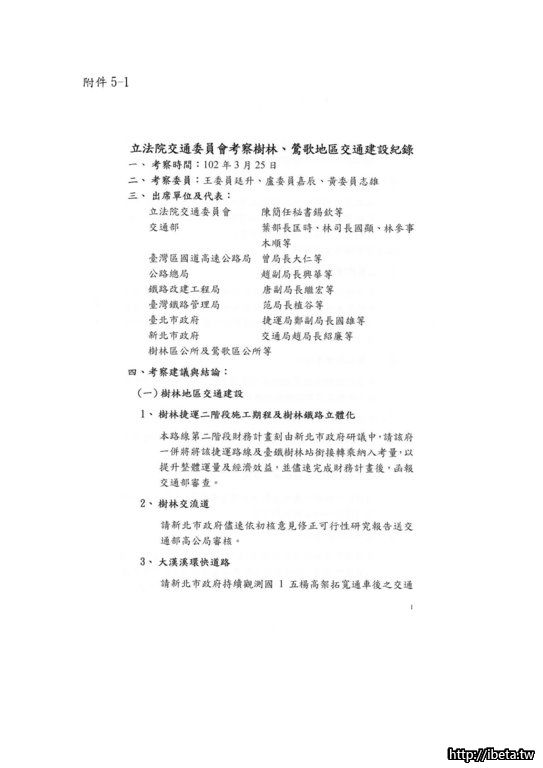

立法委員黃志雄表示,交流道的設置必須朝向民意支持及成本效益最高的方式定案,未來交流道設置完成,除縱向的北85線道路需拓寬,橫向新闢20米道路也要同步進行,才能紓解柑園及北大社區交通。
朱立倫強調,增設樹林交流道最重要的是「兼顧現狀,展望未來」,民眾都期盼不要改變太多,越快越簡單就好,但也必須考慮10年、20年後,樹林、三峽地區的發展。
大哥大 發表於 2014-12-14 21:03
我就說嘛!綠色婉君就只有這麼一點能耐,我問A他答B,你以為你這招"圍朱救廖"很厲害啊?自己那邊裝傻自HIGH ...
yjrong413 發表於 2014-12-15 09:25
呵....沒說保證的叫做騙,
啊, 有說保證時間點開通的....到時候沒開通, 也要沒說保證的一起罵?.... ...
黃志雄&洪佳君 發表於 2014-12-15 10:59
如果台灣只有藍綠、只有選舉,那實在是太辛苦了!針對樹林交流道設置規劃在5年前,並無任何人提出須興建時 ...

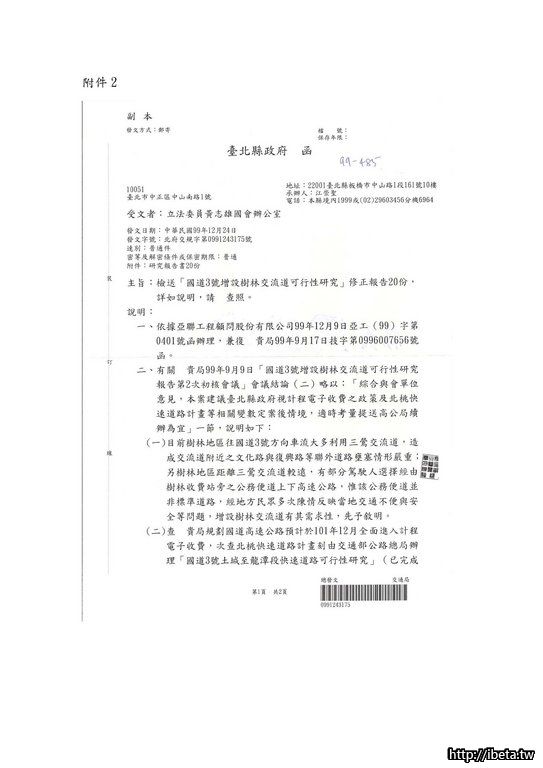

朱立倫說,市府從99年起規畫增設「樹林交流道」,配合交通部102年實施國道里程收費,樹林收費站廢除後改設交流道可行性大增,今年報交通部定案後開始進行土地徵收等作業,預計102年施工、103年通車。

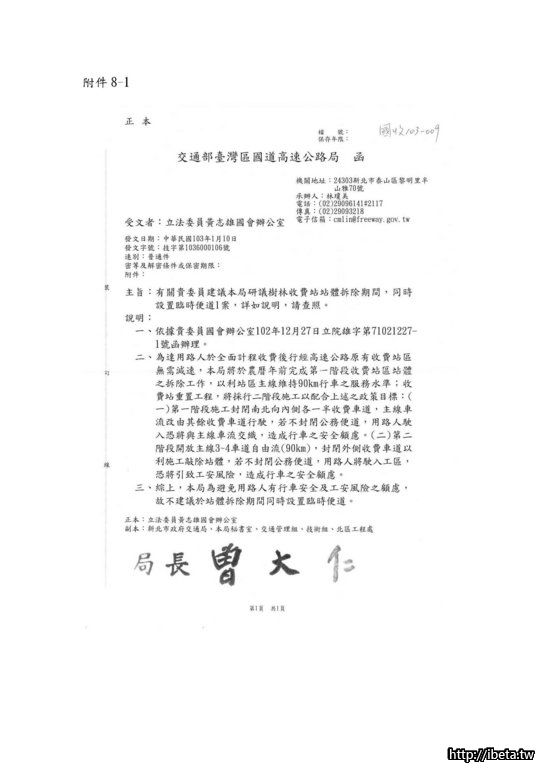

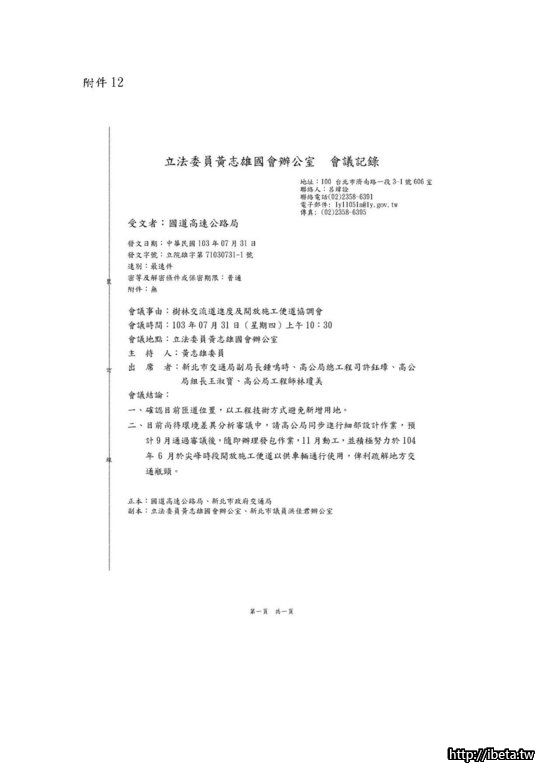

國道3號龍潭第二交流道,將採「簡易型交流道」方式,於龍潭高原路設置「南出北入」2處閘道,預計明年2月底前完工。至於完整交流道部分,將待縣府做好整體規畫、公所完成土地徵收後,再以簡易型交流道為基礎施工。

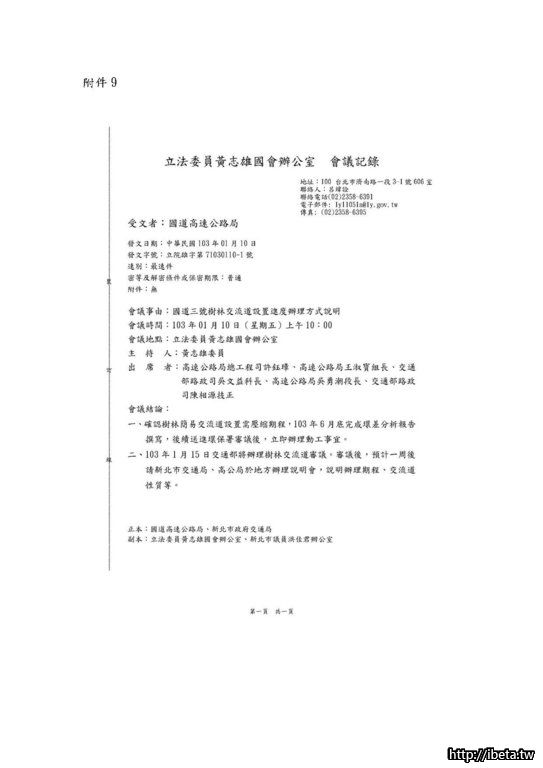

針對龍潭第2交流道興建事宜,立委陳根德、呂玉玲等人,日前邀集交通部國道高速公路局、桃園縣府、龍潭鄉公所、當地村長等單位召開會議,當場決議高公局6個月內需完成環境差異分析,該程序完成後8個月,要完成簡易型進出閘道。
負責規畫此案的縣府交通局指出,初步規畫設置「南出北入」2處閘道,意指行駛國道3號的駕駛人,僅能南下從簡易交流道進入龍潭;鄉民僅可經此北上,方便居民進出。
議員徐玉樹表示,本要爭取保留原有龍潭收費站前的簡易便道,但遭高公局以安全為由否決,雖然造成當地交通不便、加劇塞車狀況,地方居民也無可奈何。
交通局表示,完整交流道部分,還須研議做整體規畫,目標是在簡易交流道上施做整體工程,以節省浪費公帑。
podzol 發表於 2014-12-15 10:27
呵呵~
到底是誰拖誰下水請看清楚好嗎?

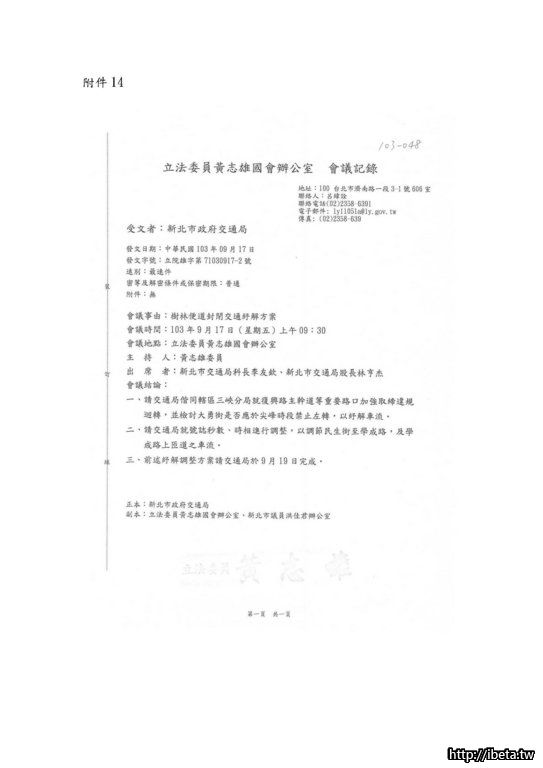

現在執政還是朱市長, 黃委員跟洪議員是現任民意代表, 廖只是未上任 ...
黃志雄&洪佳君 發表於 2014-12-15 10:59
如果台灣只有藍綠、只有選舉,那實在是太辛苦了!針對樹林交流道設置規劃在5年前,並無任何人提出須興建時 ...

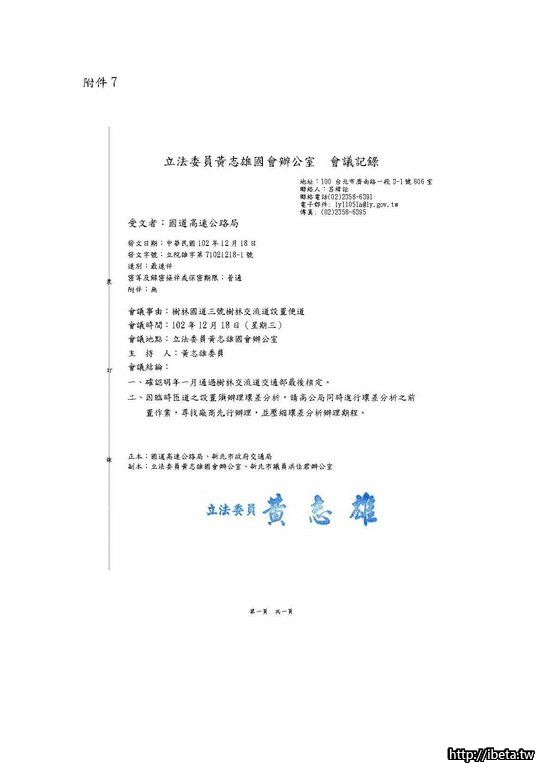

11月正式通過大會,進入到發包階段
phantom 發表於 2014-12-15 18:29
感謝委員的努力,我想大家都會感謝您。
我想請問一下,11月12日通過環差大會決議的會議記錄在哪裡?
我 ...
yjrong413 發表於 2014-12-15 17:15
看到委員親自的回覆了沒.....
前面電光球只會做秀, 把北大特區當他的成績,
arrow 新聞稿
*日期:2012-04-07
*標題:樹林交流道 評估3方案 103年通車
*內容:
2012-04-07╱聯合報╱第B1版╱新北市.運動╱記者劉崇如∕樹林報導
樹林交流道 評估3方案 103年通車
樹林、柑園及北大地區居民引頸期盼的「樹林交流道」日漸成形!新北市長朱立倫昨天到樹林收費站勘查增設交流道的位置和周邊環境,預計今年7、8月定案,若進行順利,預計103年8月完工通車。
樹林、三峽地區人口發展快速,為解決交通問題與兼顧都市發展,國道三號增設「樹林交流道」是當地居民的共同期盼。
朱立倫說,市府從99年起規畫增設「樹林交流道」,配合交通部102年實施國道里程收費,樹林收費站廢除後改設交流道可行性大增,今年報交通部定案後開始進行土地徵收等作業,預計102年施工、103年通車。
交通局長趙紹廉說,樹林收費站周邊人口約8.2萬人,目前樹林、三峽地區民眾大多利用三鶯交流道及土城交流道進出國道三號,繞道使行車時間增加,造成不便。
交通局設計3種樹林交流道方案,分別是利用收費站原有地設平面匝道、新增用地設置部分苜蓿葉型交流道,或新闢連絡道路。3種方案經費不一,施工期間影響範圍也不同,各有利弊,仍需評估。
立法委員黃志雄表示,交流道的設置必須朝向民意支持及成本效益最高的方式定案,未來交流道設置完成,除縱向的北85線道路需拓寬,橫向新闢20米道路也要同步進行,才能紓解柑園及北大社區交通。
朱立倫強調,增設樹林交流道最重要的是「兼顧現狀,展望未來」,民眾都期盼不要改變太多,越快越簡單就好,但也必須考慮10年、20年後,樹林、三峽地區的發展。

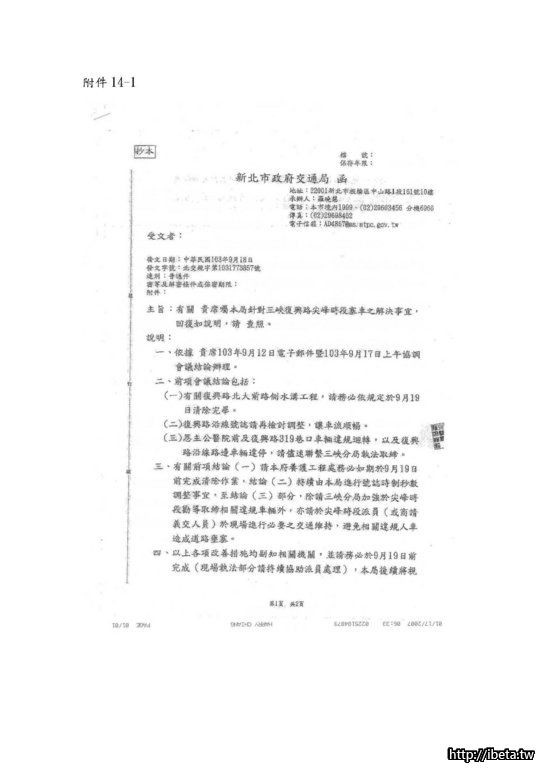

報告鄉親!樹林交流道環差審議已於10/27正式通過,預計年底前交流道動工!
jojoyaro 發表於 2014-12-15 19:36
我想問:二三月開通便道是哪一篇寫的..到時我也來噹人
翻了翻只看到先通便道,再建交流道.....?
anes855 發表於 2014-12-15 19:28
你要找的是這份會議紀錄嗎?
http://eiareport.epa.gov.tw/eiaweb/Main3.aspx?func=10&hcode=1031013A
黃志雄&洪佳君 發表於 2014-12-17 11:47
感謝大家提供多元意見,基本上明年二三月便道通車,完全不可能,選舉口號罷了!
針對工程進度期程,無論官 ...
