黃志雄&洪佳君 發表於 2014-9-29 17:05
您好!交流道環差審議修正已請交通部及交通局加速修正後儘速再次送審,我們會持續督促,以利後續工程順利; ...
發文日期:中華民國103年9月24日
發文字號:技字第1030039543號
承辦人:林瓊美
電話:(02)29096141#2117
傳真:(02)29093218
電子信箱:[email]cmlin@freeway.gov.tw[/email]
主旨:有關台端詢問「國道3號增設樹林交流道工程」進度1案,詳如說明,請查照。
說明:
一、 依據台端103年9月22日致本局局長信箱電子郵件辦理。

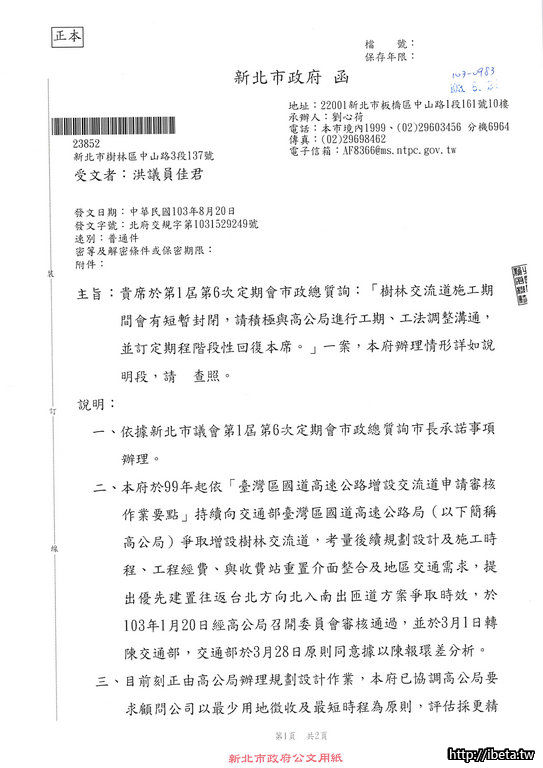

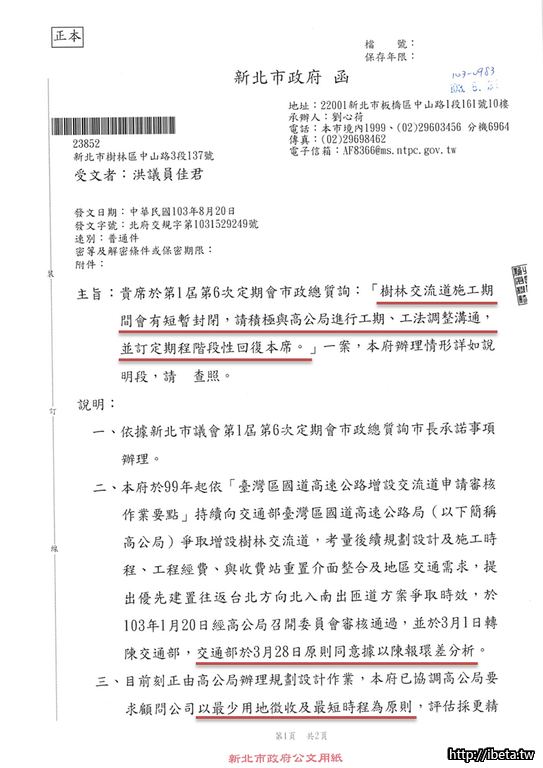

二、 旨案原預定進度至9月底為完成初步設計初稿,實際已完成初步設計並已於103年9月19日召開審查會審查在案。

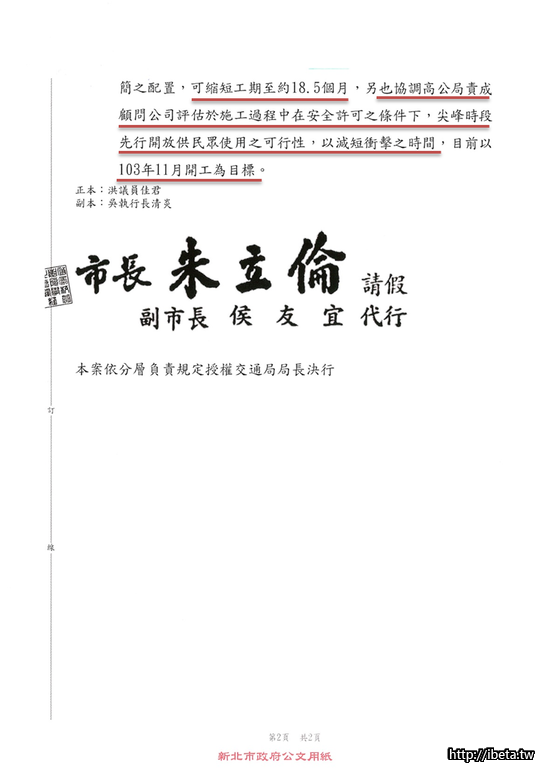

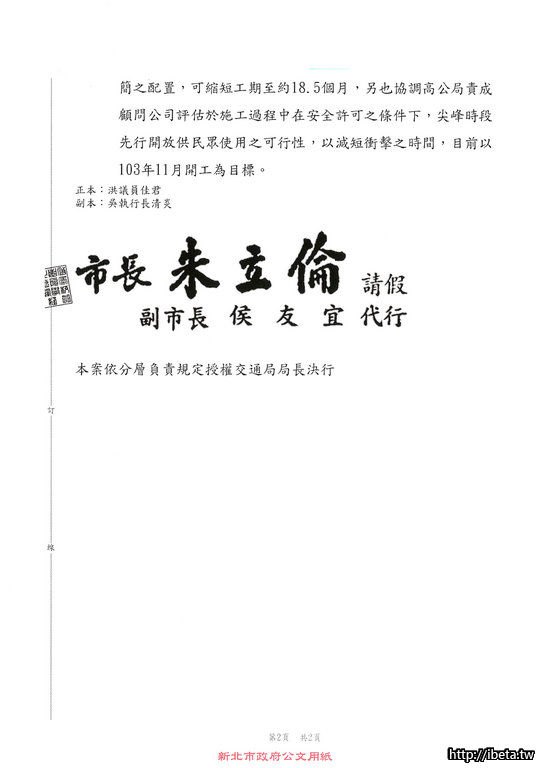

三、 另有關環差修正報告,本局預訂於10月初提報環保署審議。
---------------------------------------------------------------------------------------------------------
9月初應該要完成的初步設計初稿,到9月19日才完成審查,然後還要修改,又不曉得會拖多久....
10初要提環差修正報告,應該也是會到10月中了吧~~
先開便道應該是目前最佳選項,能夠立即見效的......就是回復封閉前的狀態,相關的配套及早準備(EX:etc門架的設置測試 )至少是上下班尖峰時間開放
