關於7/31鄉親有約會議紀錄

2014-08-01 14:45 · 樓主

2014-08-01 14:54 · 2樓
🔧 本文章最後由 Kevin123 於 2014-8-1 14:55 編輯

總工期18.5的月 ~~ 哇 {:4_167:} 那要到後年才有可能通車了 {:4_137:}
2014-08-01 14:59 · 3樓
18.5個月。代表要後年(2016年2月以後)才會通車。
如果是開工後18.5個月,我看要到2016下半年才有機會。

學成路,復興路要繼續塞車2年
2014-08-01 15:07 · 4樓

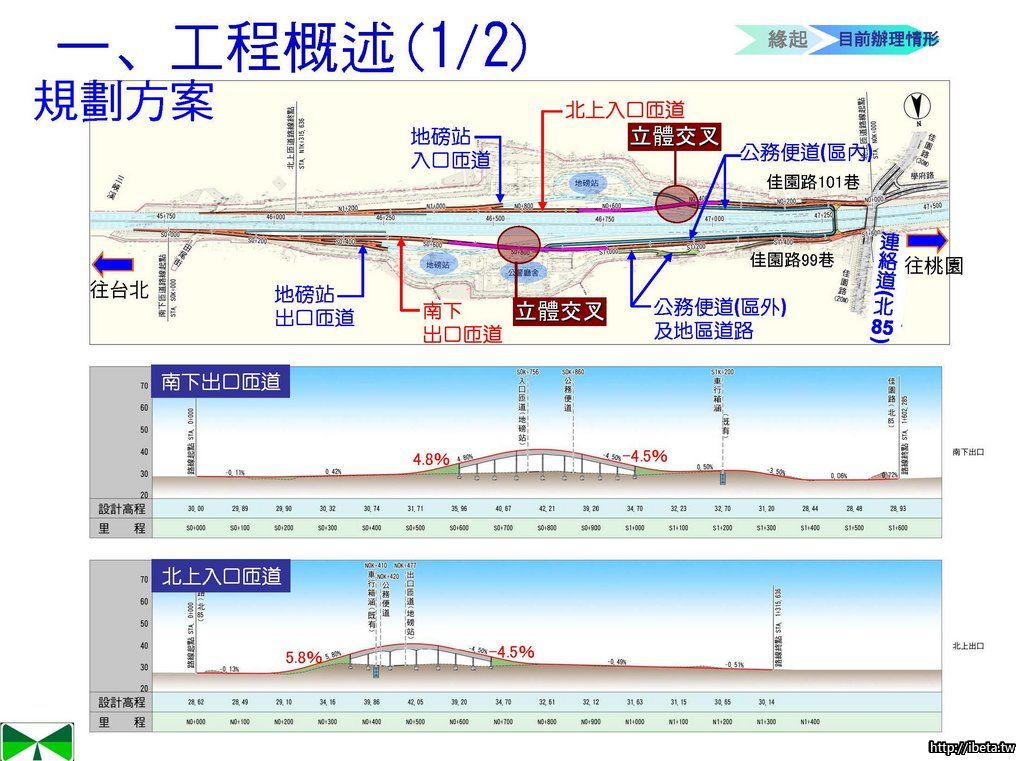

是因為新增了 "立體交叉" 這個艱難的工程技術 ,才需要花到18.5個月嗎 ?
2014-08-01 16:07 · 5樓

會將意見帶回...
您的聲音我聽到了...
這一類的方便式回答,感覺最近在各種會議越來越流行
以前感覺比較少聽到,是前人比較認真思考或比較願意擔工作?

最近參加某個中央的會,某部的承辦推掉一件事,會後居然直接講:
好險,不然上面又要怪我攬工作回去
{:4_137:}
2014-08-01 16:47 · 6樓
🔧 本文章最後由 C.M.W 於 2014-8-1 16:48 編輯

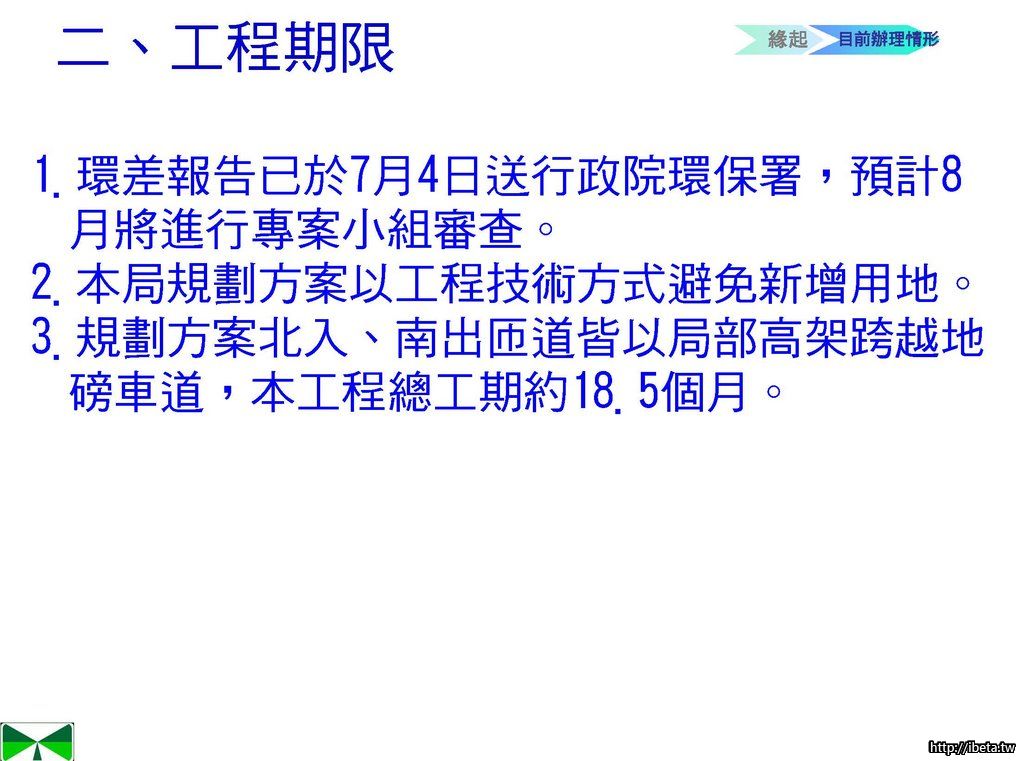

1.有哪位能做主的大官能回答一下 當初說好的2015年6月通車這件事情是否還算數?!
大家可以來預測一下接下來的進度,我先!!

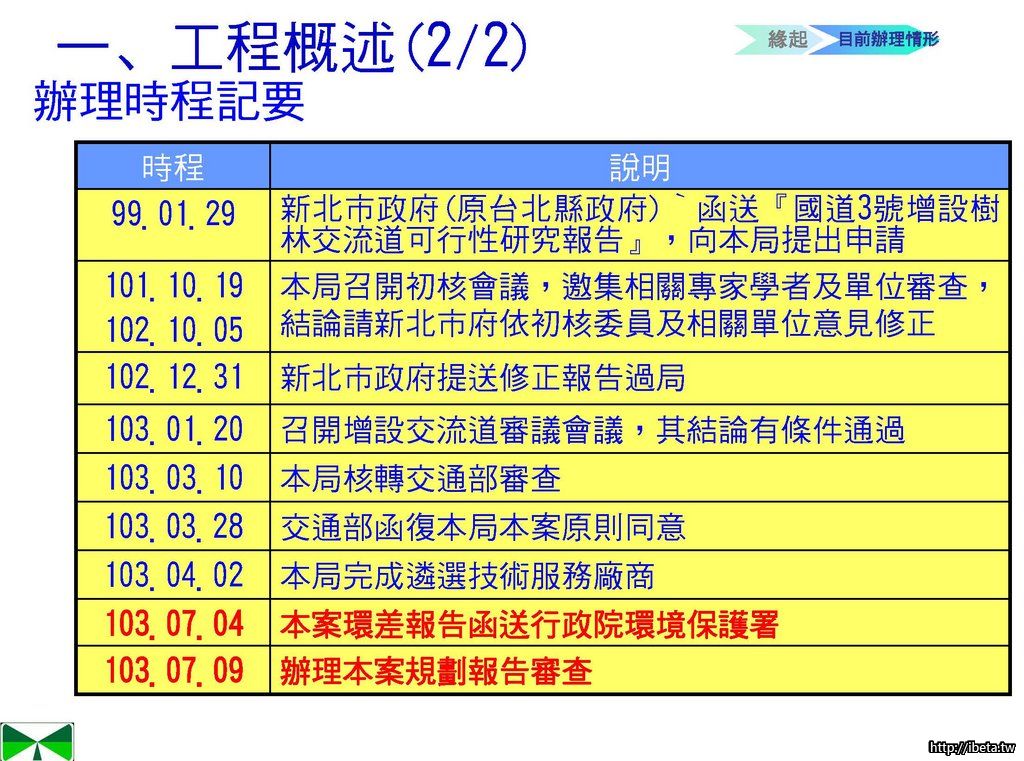

103.08.31 完成環差專案小組審查
103.10.31 收到環保署環差專案小組審查意見,並請規劃廠商進行修正
103.11.30 本案規劃報告期初審查完畢,並請規劃廠商進行修正
103.12.30 本案環差報告修正送環保署審查
104.03.31 本案環差報環保署審查修正後通過
104.06.30 本案環差報告修正版核備
104.08.31 本案規劃報告期末審查完畢,並請規劃廠商進行修正後呈報交通部核備
104.10.30 本案獲交通部核備
104.12.30 辦理工程上網採購發包
105.03.31 本案完成遴選工程施工廠商
105.05.31 本案工程施工廠商議價完成
105.06.30 本案工程施工廠商簽約完成
105.08.30 本案正式開工,預計38個月後完成通車

2.這樣的會,難道不能請能做主的大官來開會嗎?來開會的小官都只能說要帶回去?!!是...........嗎..?
2014-08-04 16:04 · 7樓

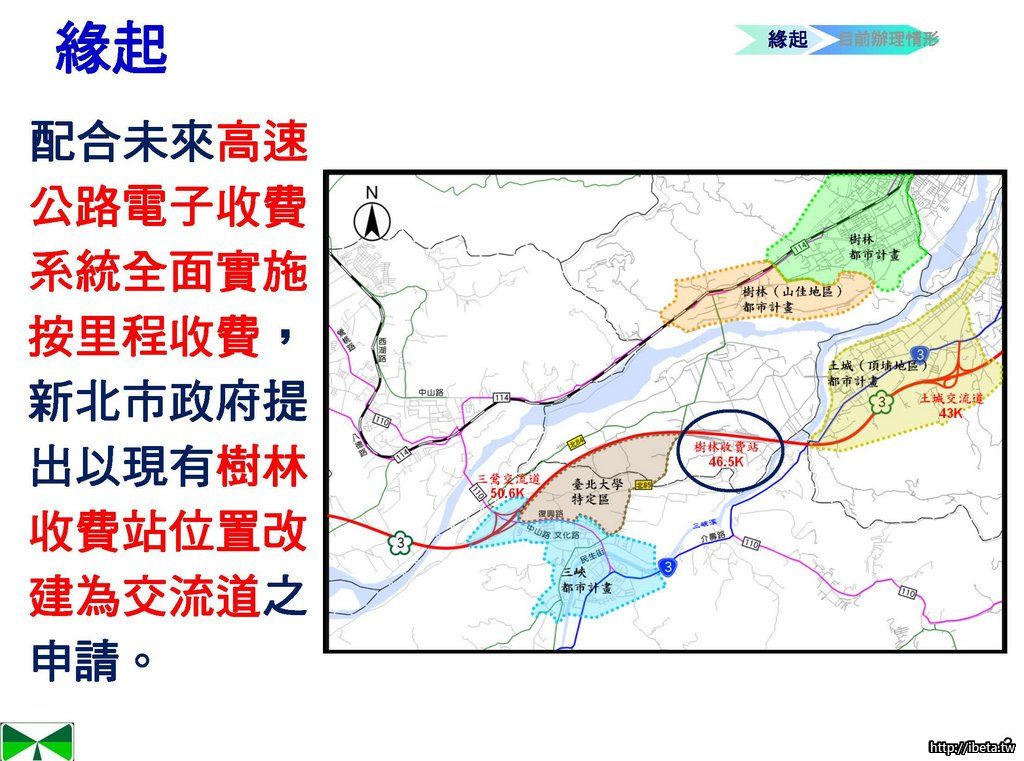

樹林交流道工程規劃已進行多次修正討論,已於上個月定案,由於避免徵收用地,造成民眾反彈,延後完工期程,因此利用既有用地局部立體化設計,故總工程需18個月,但已要求務必於年底前動工,明年中須施行臨時便道完成,提供民眾上下班通行,解決交通壅塞之苦,謝謝
2014-08-04 18:45 · 8樓
黃志雄&洪佳君 發表於 2014-8-4 16:04
樹林交流道工程規劃已進行多次修正討論,已於上個月定案,由於避免徵收用地,造成民眾反彈,延後完工期程, ...

謝謝~希望明年中便道真的得先通啊!!!!
2014-08-05 10:32 · 9樓
mattchiu 發表於 2014-8-4 18:45
謝謝~希望明年中便道真的得先通啊!!!!

我們會持續爭取,謝謝
